全国の設置現場から、セントラル浄水器の設置工事の流れと仕上がりをレポートします。
「工事はどのように進むの?」「わが家の配管でも設置できる?」 そんな疑問にお応えするヒントが詰まった、写真中心のレポート集です。
こんにちは。アクアス総研 工事部の安達です。
今回は、東京都内の他のマンションへお引っ越しされるお客さま宅へアクアス5のセントラル浄水器を移設した事例をご紹介します。
・お引っ越しされるYさま
・マンションからマンション

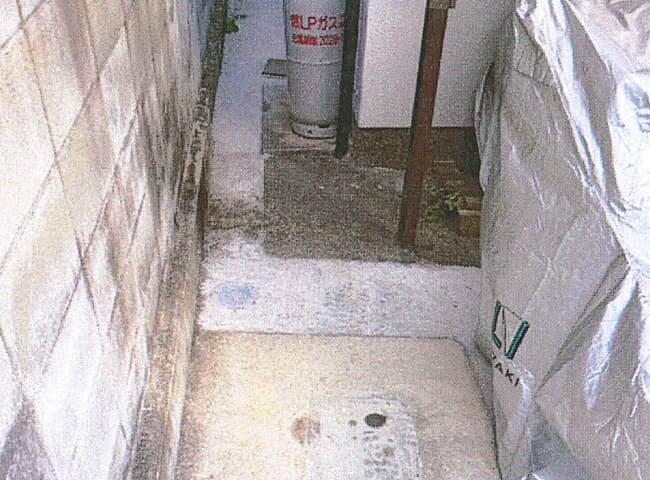

・移設(架台の追加工事あり)
今回のお客さまは、東京都のマンションでオール浄水システム・アクアス5をご利用中でしたが、都内の他のマンションへお引っ越しをされる際に、アクアス5の移設もご希望いただきました。引き続きご愛用いただき、ありがとうございます。
まずはじめに、お電話でお引っ越しの状況を伺いました。 お引っ越しは1ヵ月後に決まっていて、マンションのご契約は既に済んでいるようです。そのため、お引っ越し先のマンションの下見日をお打ち合わせいたしました。

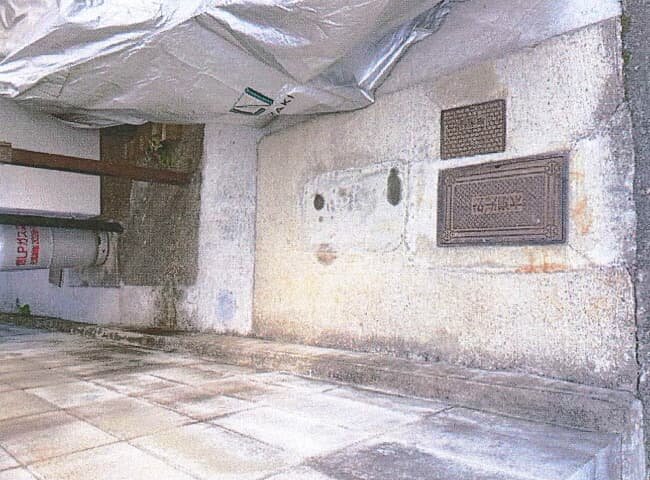

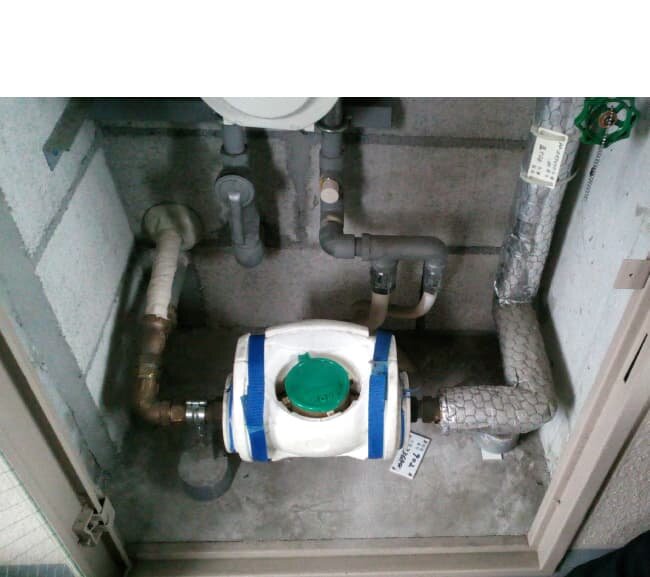

下見の結果、パイプシャフト内の床にセントラル浄水器を置くスペースがありませんでした。パイプシャフトは限られたスペースとなりますため、セントラル浄水器の設置が叶わないこともあります。どうにか設置ができないかと考えた結果、パイプシャフトの右側へ架台を設ければセントラル浄水器の設置ができそうです。
架台につきましては、追加工事となりますため、Yさまへご案内し、ご了承いただきました。
下見が済みましたので、セントラル浄水器の移設工事日をお打ち合わせいたしました。

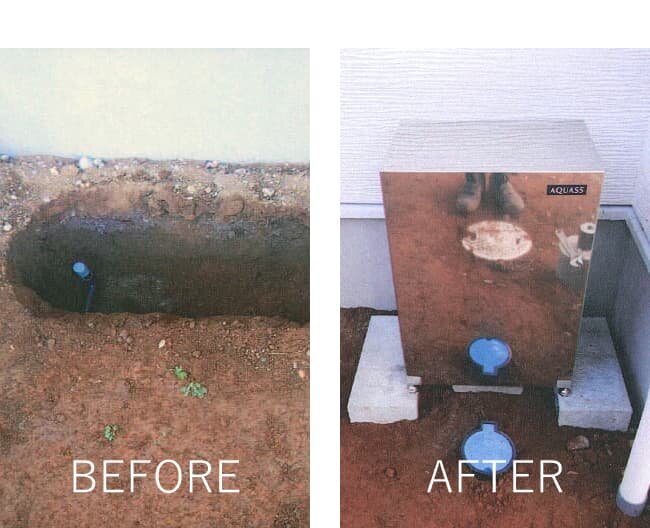

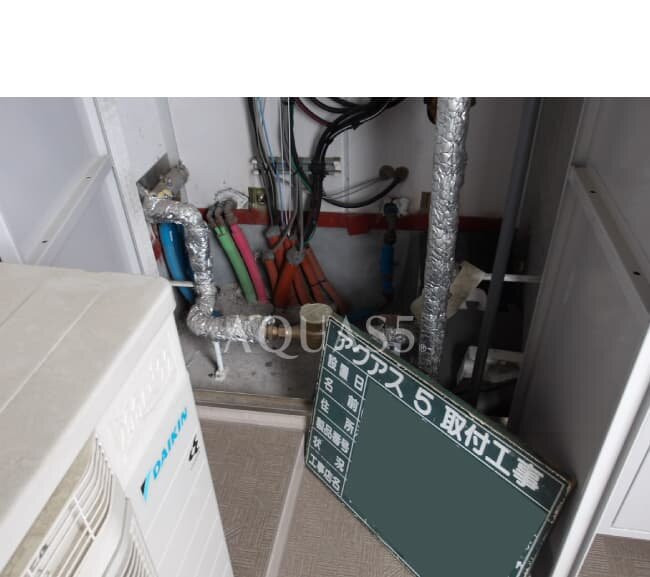

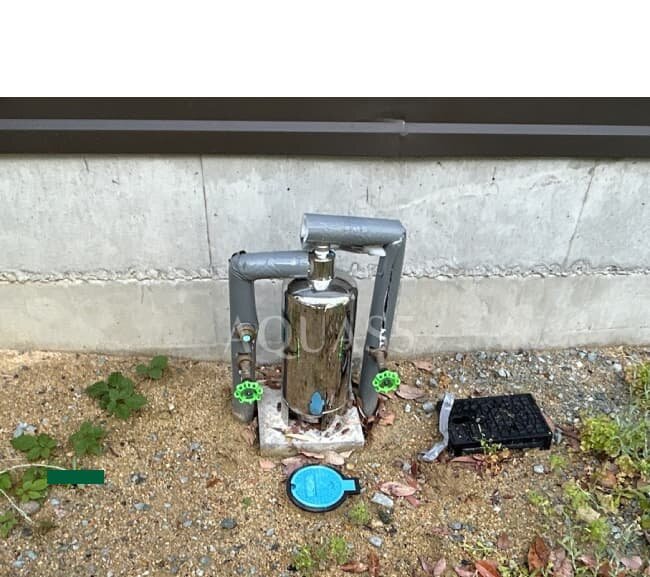

セントラル浄水器の移設工事当日です。

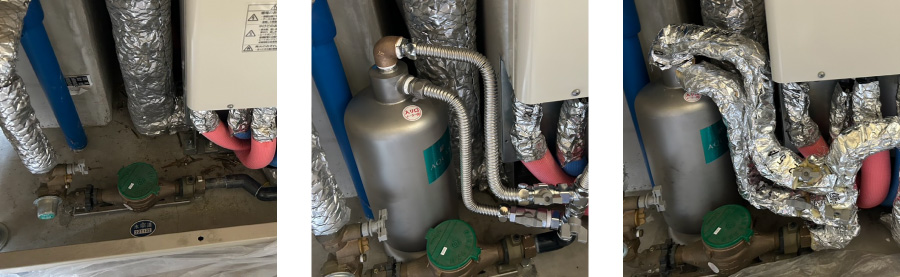

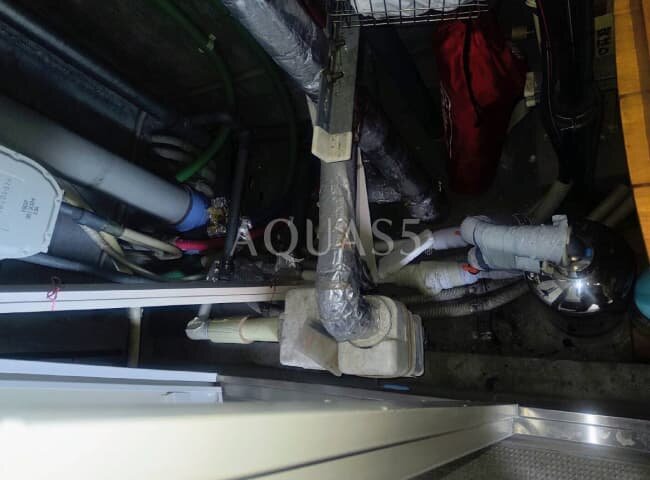

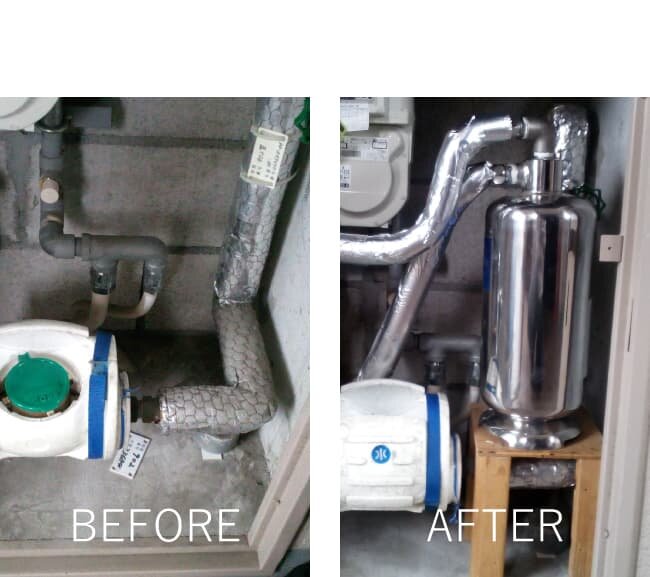

まずは現在設置してあるセントラル浄水器のお取り外しから作業いたします。取り外し作業は1時間ほどで終了しました。ご新居へ向かい、セントラル浄水器の設置工事をはじめます。

まずは、セントラル浄水器が接続できるよう、給水配管を組みます。

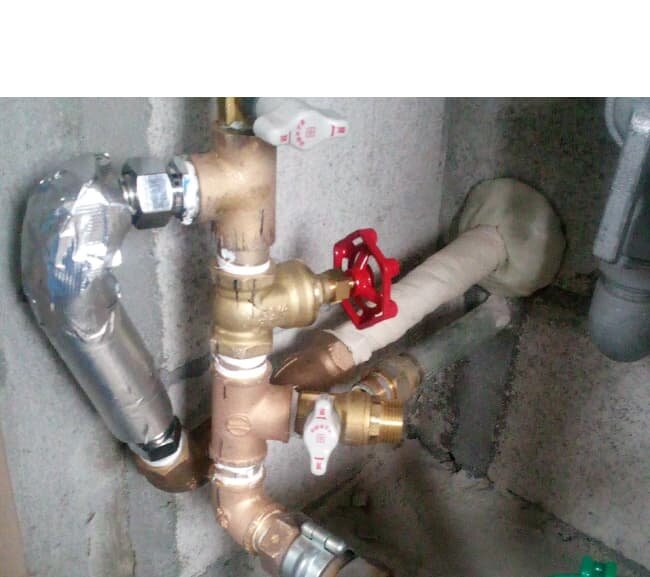

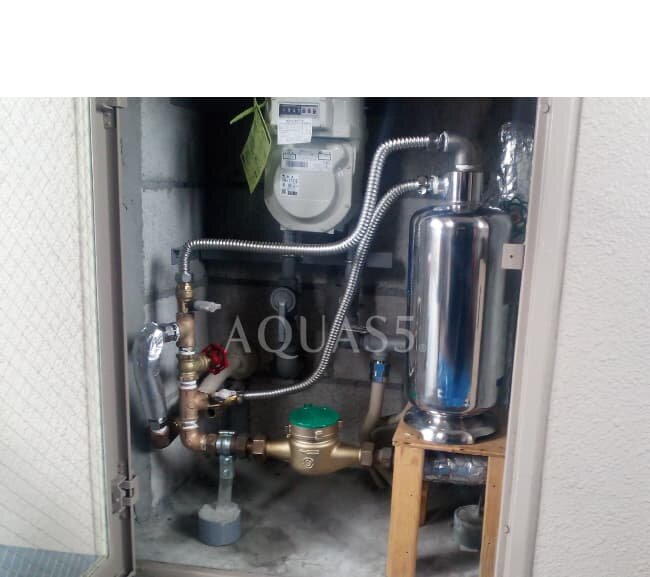

その後は、実際に架台とセントラル浄水器を置いて、どのような給水配管の取り回しにするかイメージします。ガスメーター器などの他の機器に干渉しないルートを決め、給水配管の接続作業をしました。

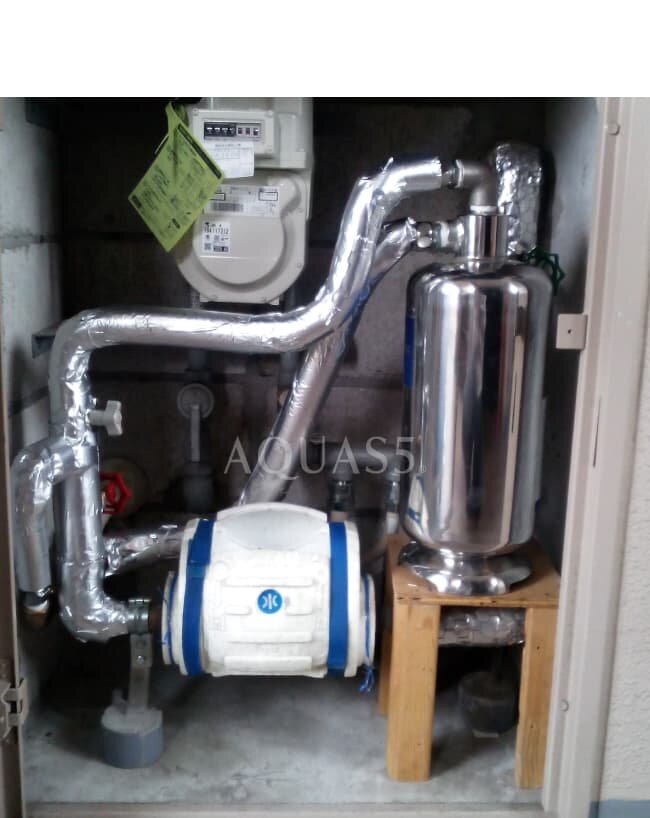

最後に保温材を施し、工事は終了です。
Yさま、下見と移設工事にお時間をいただきありがとうございました。
お引っ越し後のご自宅でも、オール浄水システム・アクアス5で快適な浄水生活をお過ごしください。今後ともどうぞよろしくお願いいたします。
こんにちは。アクアス総研 工事部の安達です。
今回は、三重県にお住まいのお客さま宅にて、アクアス5のセントラル浄水器を設置した事例をご紹介します。
・三重県にお住まいのSさま
・戸建て住宅
・リフォーム
キッチンや浴室、洗面所などを新しくする住宅のリフォーム。実はこのタイミングこそ、住まい全体の「水」を見直す最高のチャンスです。今回は、そのリフォームをきっかけに導入をお決めいただきました。ありがとうございます。
はじめに、お家周りの状況を伺いました。お庭が広く、どの位置にセントラル浄水器が設置できそうなのか、見当がつかないとのことです。そのため、まずは下見へ伺いました。

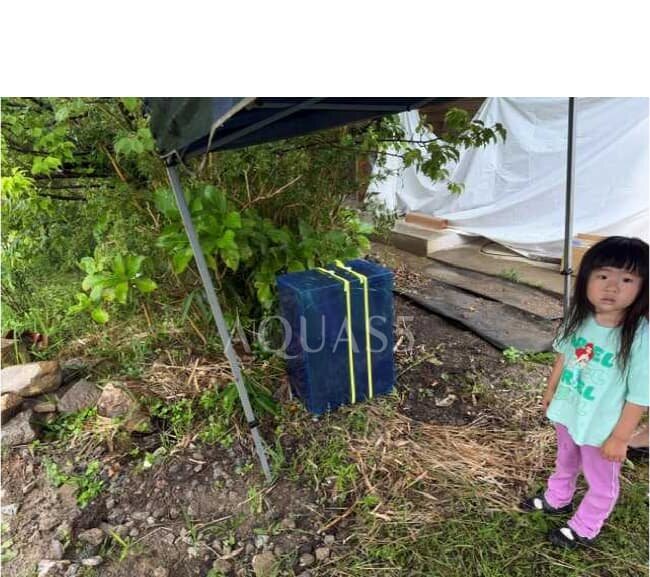

下見の結果、水道メーター器から10mほど離れたところにセントラル浄水器を設置することになりました。
この位置であれば、お車や通行の妨げにならず、生活動線はいままでと変わりありません。また、追加の工事が必要ない設置方法をご提案できました。Sさまからもこの位置で、ご了承いただきました。
セントラル浄水器の設置位置が決まりましたので、設置工事日をお打ち合わせいたしました。
セントラル浄水器の設置工事当日です。

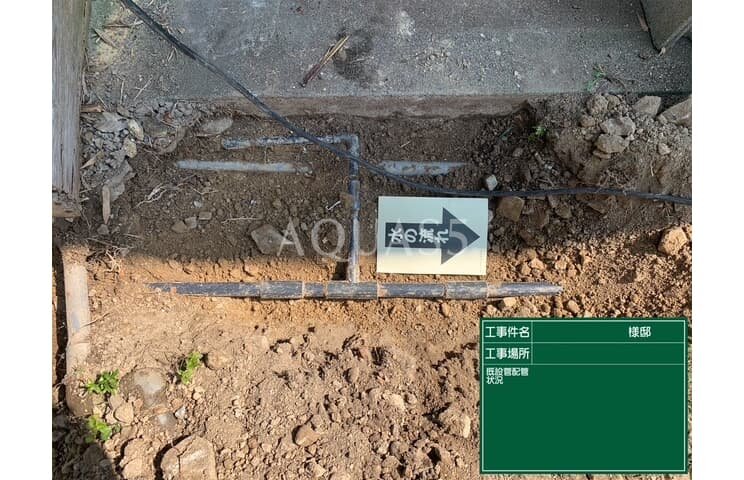

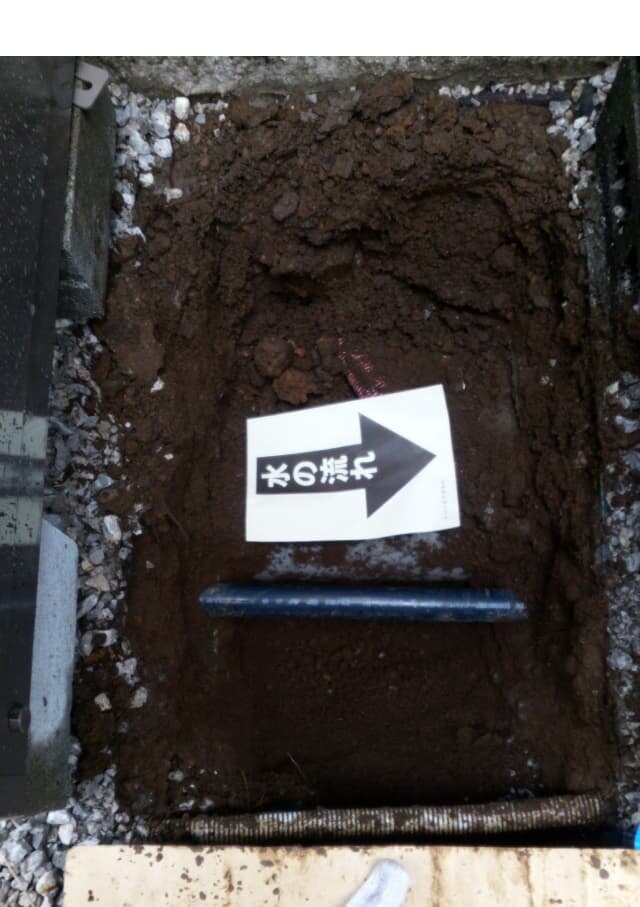

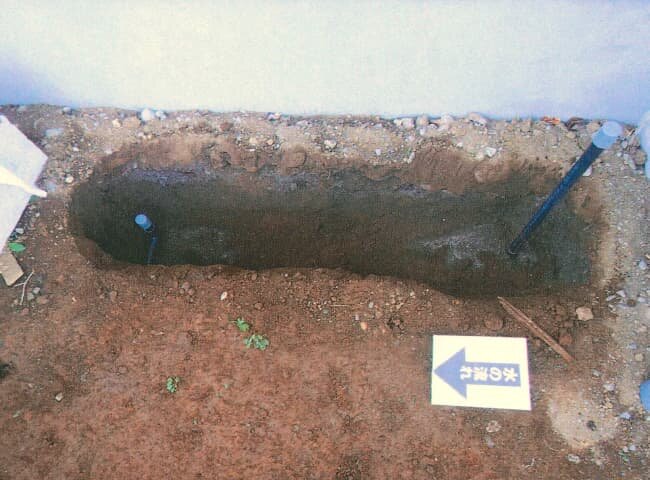

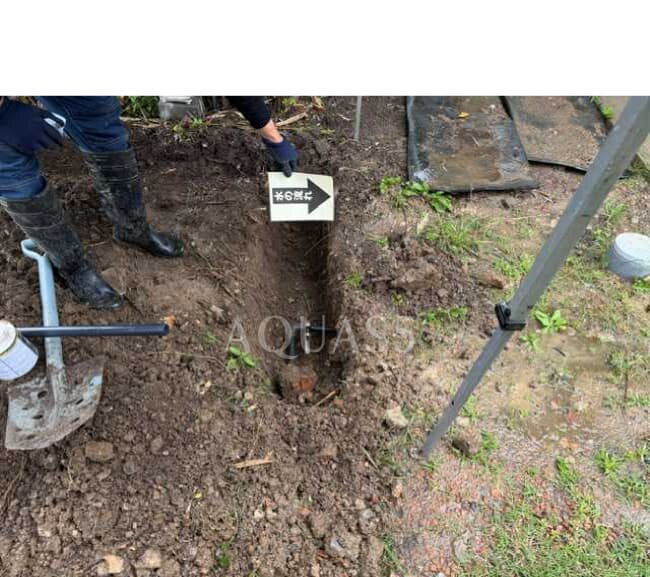

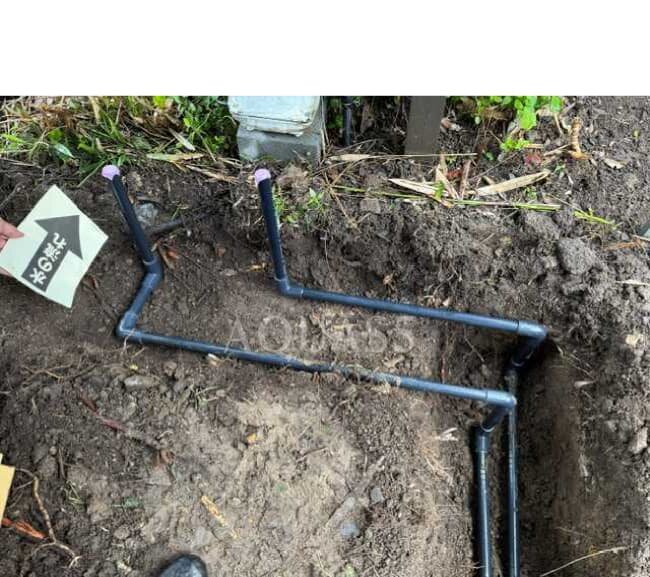

ますは下見でお打ち合わせした位置の掘削作業から行います。掘り進めると、給水配管が埋設されていました。

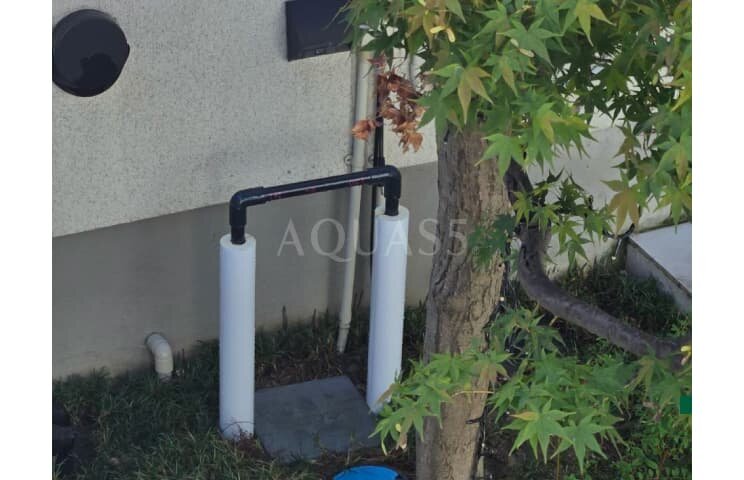

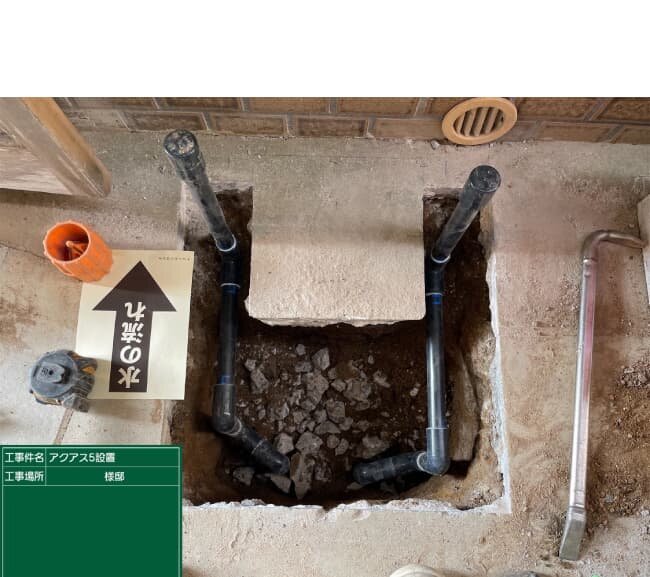

オール浄水になることも分かりましたので、工事を続けます。セントラル浄水器が接続できるように、給水配管を立ち上げます。

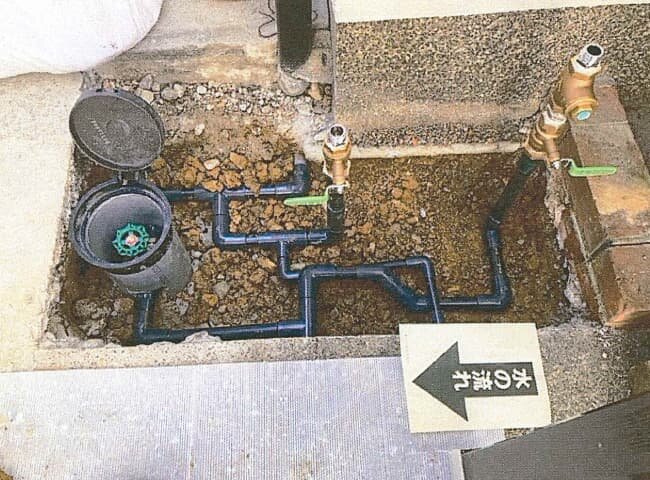

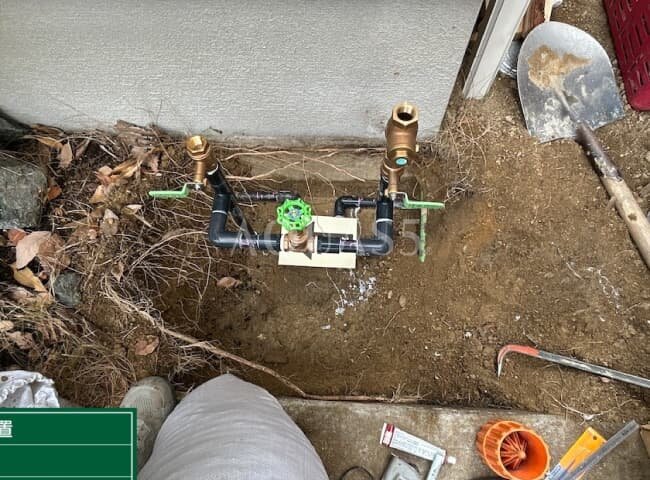

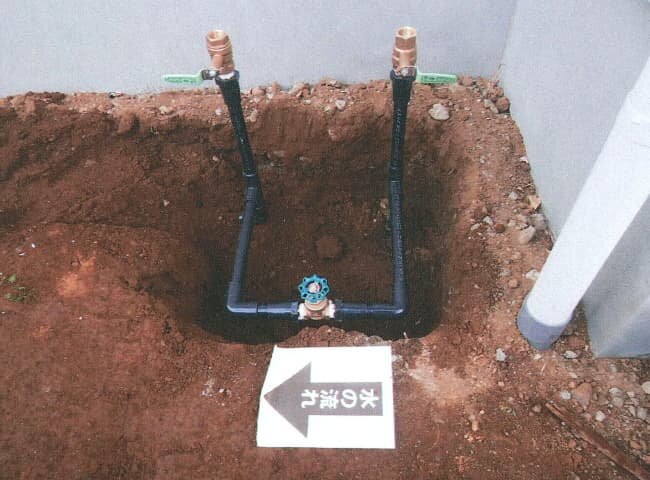

その際に、浄水と水道水を切り替えるためのバイパスバルブも設けました。

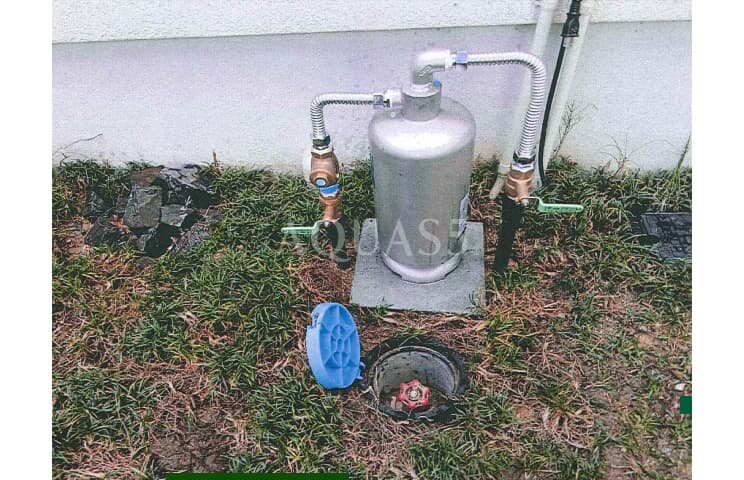

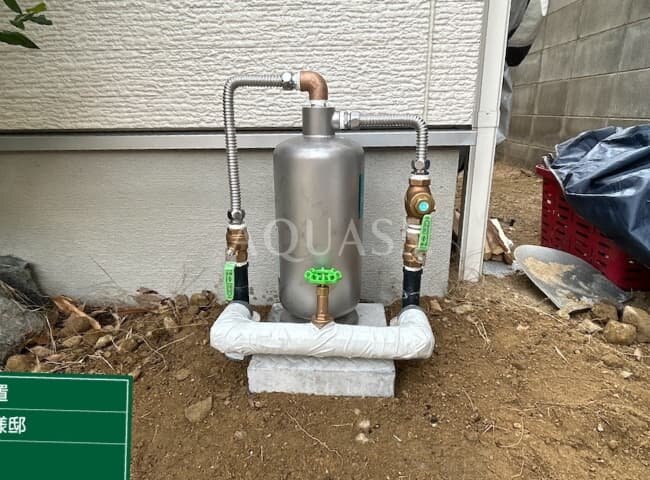

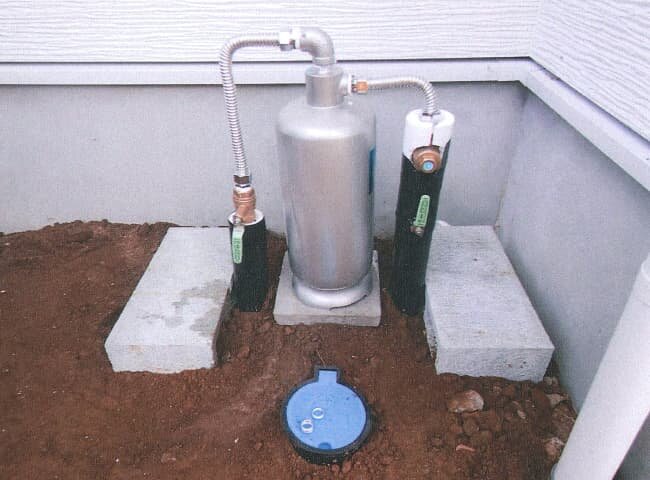

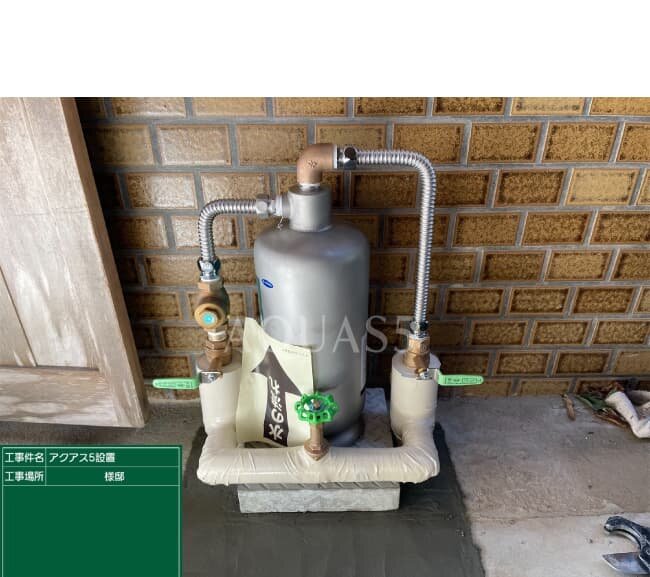

掘削した土を戻し、セントラル浄水器を接続します。

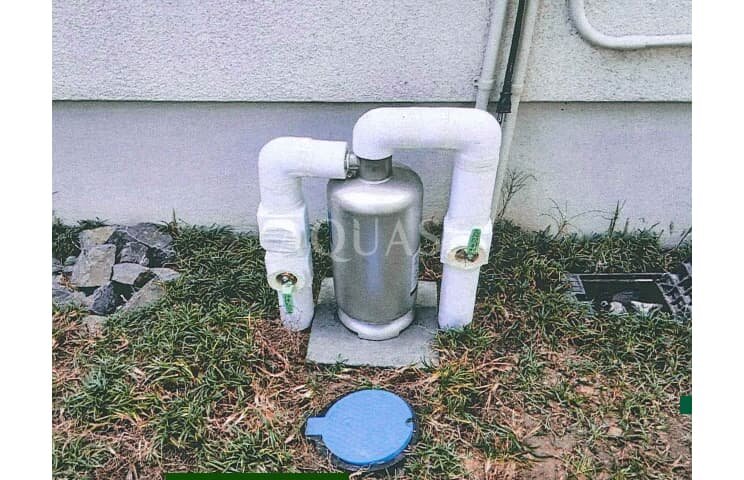

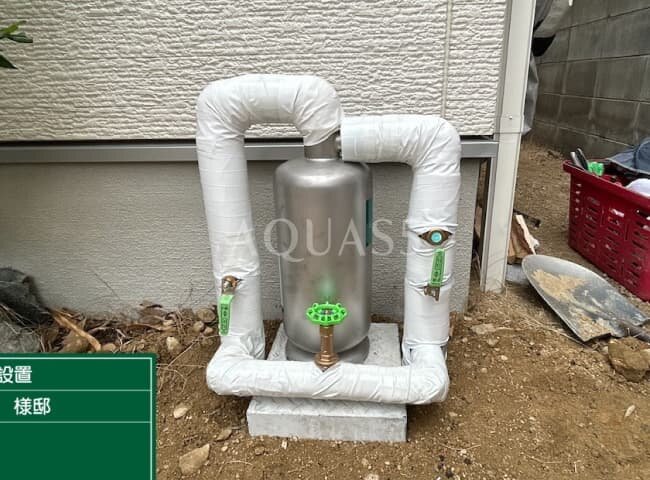

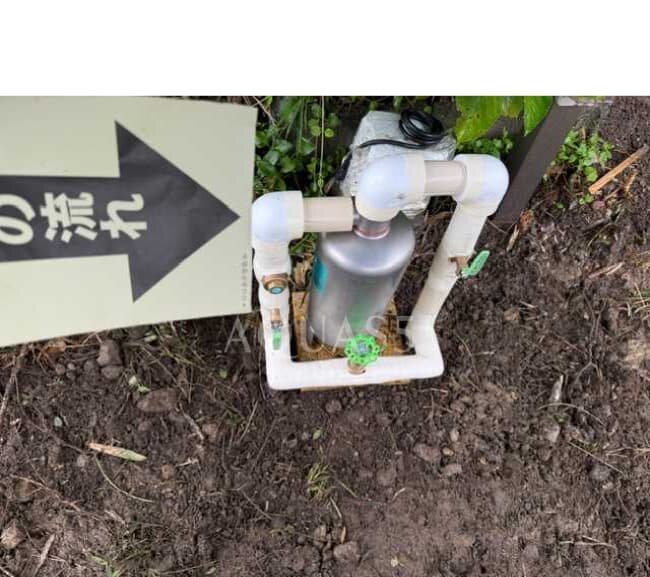

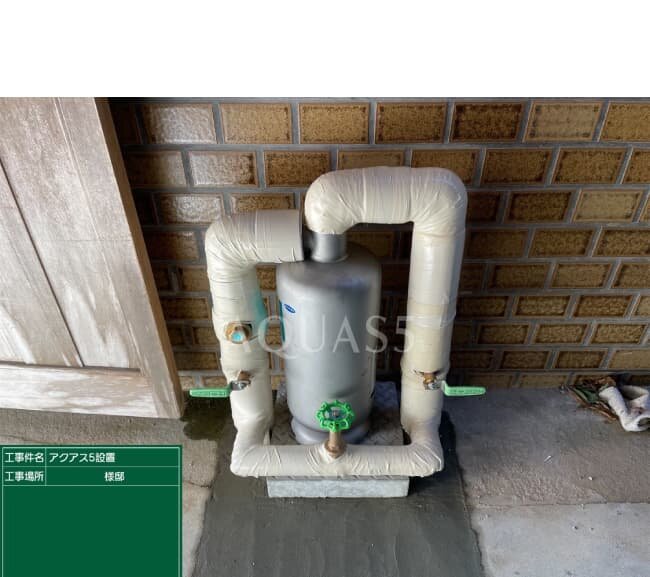

そして、配管を保護するために、保温材をしっかりと施します。

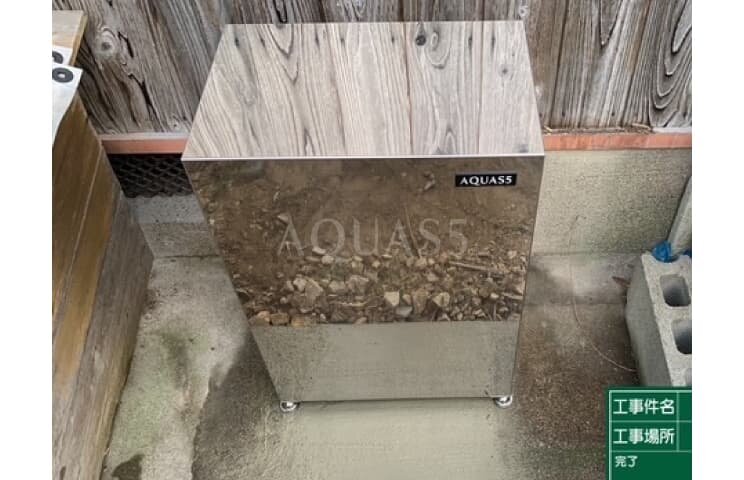

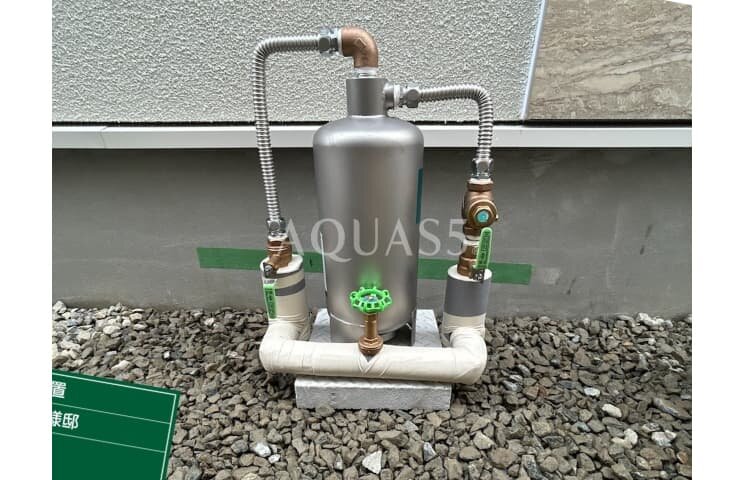

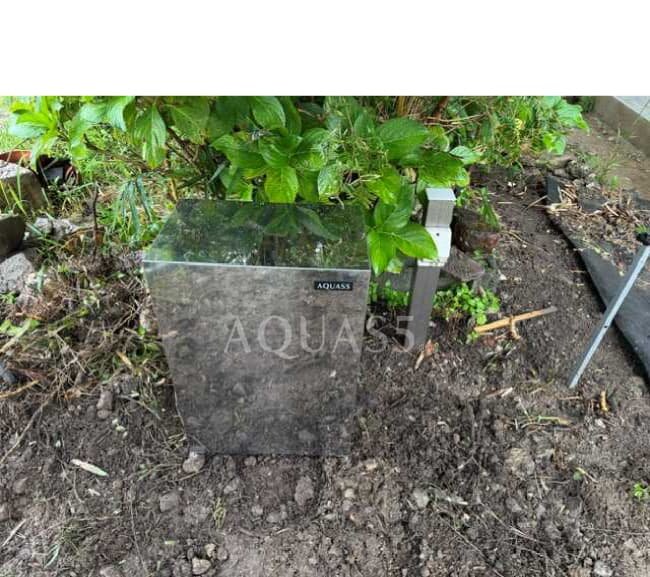

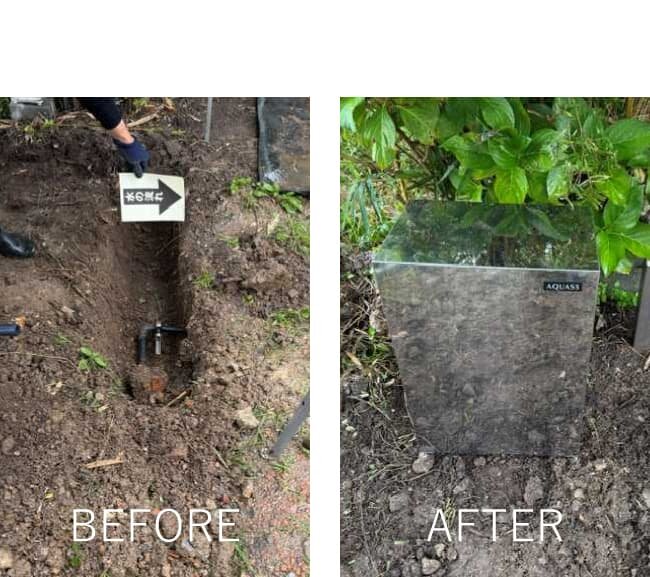

最後に、戸建て用のステンレスカバーを設置したら工事は終了です。
Sさま、お忙しいなか下見と設置工事にお時間をいただきありがとうございました。リフォーム後の新しくなったお住まいで、心地よいお水のある暮らしを末永くお楽しみください。今後ともどうぞよろしくお願いします。
こんにちは。アクアス総研 工事部の安達です。
今回は、群馬県にお住まいのお客さま宅にて、アクアス5のセントラル浄水器を設置した事例をご紹介します。
・群馬県にお住まいのWさま
・戸建て住宅
・標準工事
まずはじめに、お家周りの状況を確認しました。水道メーター器は駐車場の左側にありコンクリートで舗装されていて、建物周りは土とコンクリート、どちらもあるご様子です。セントラル浄水器がどこに設置できるのか、追加工事が必要なのかご不安とのことでしたので、まずは下見へ伺いました。

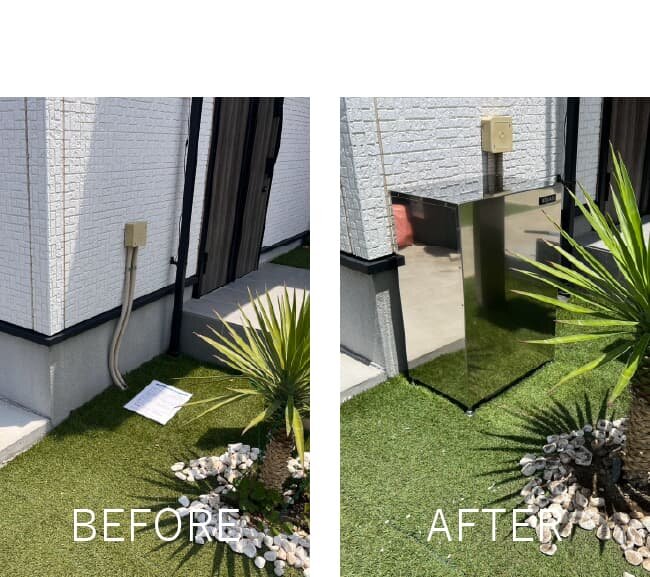

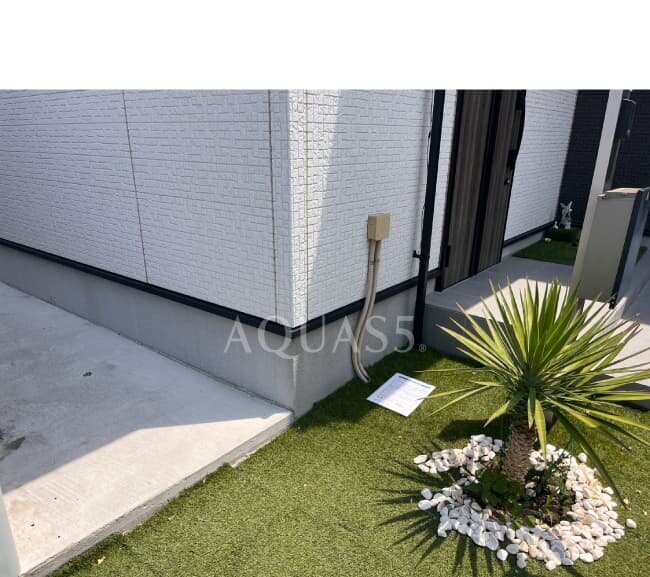

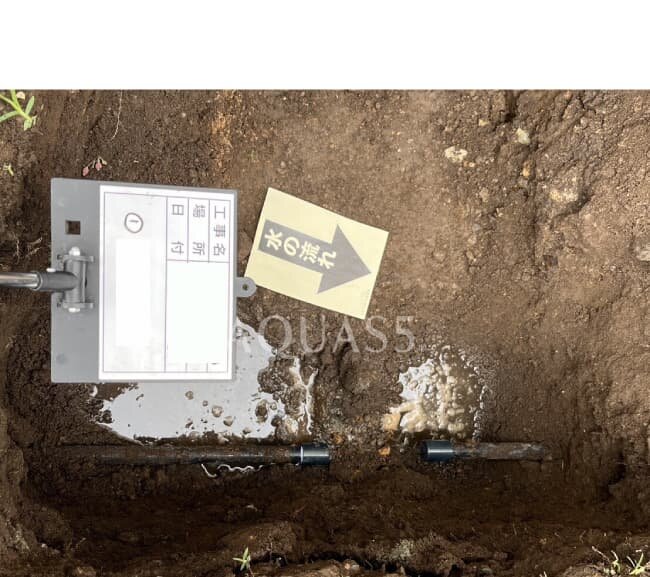

下見の結果、玄関の左側へセントラル浄水器を設置できそうなところがありました。
人工芝の下は土、砂利になっているため、追加工事の必要はありません。Wさまのその位置で大丈夫とのことでしたので、セントラル浄水器の設置工事日をお打ち合わせいたしました。
セントラル浄水器の設置工事当日です。

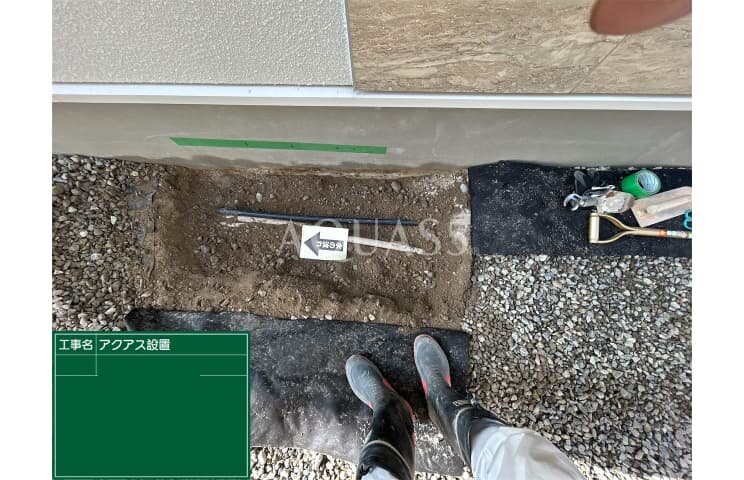

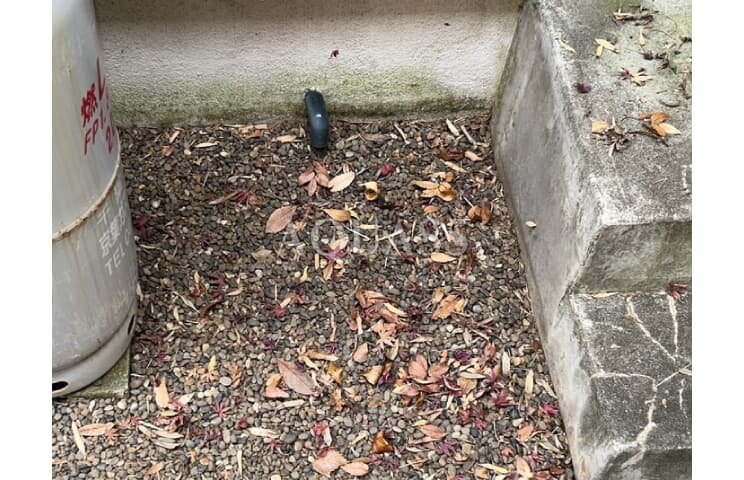

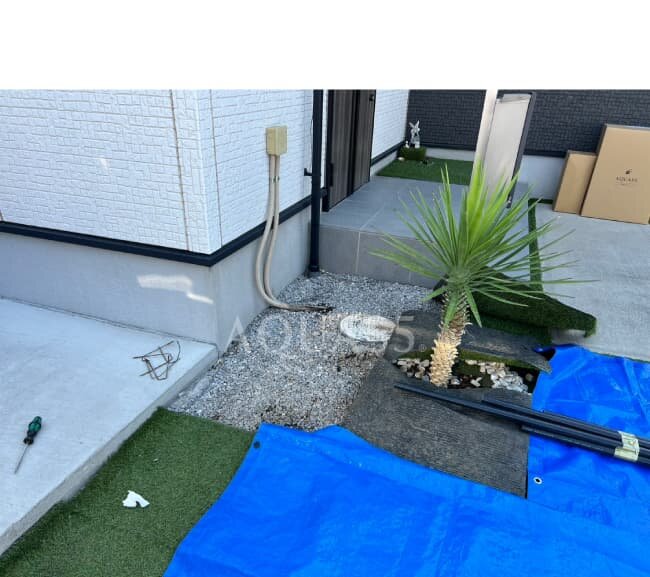

まずは掘削作業ができるように、人工芝を丁寧にはがします。

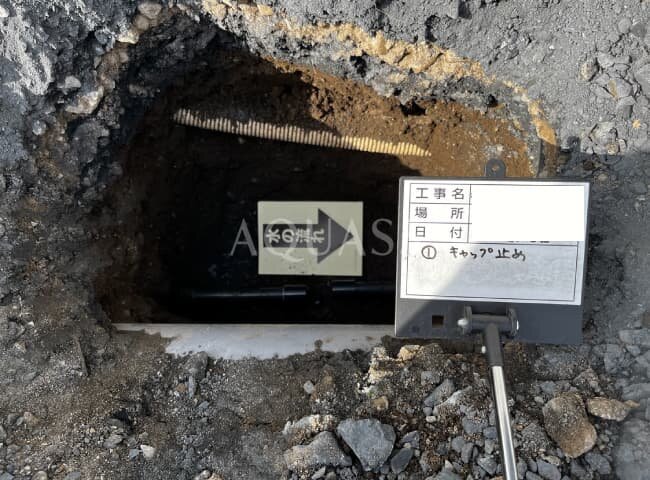

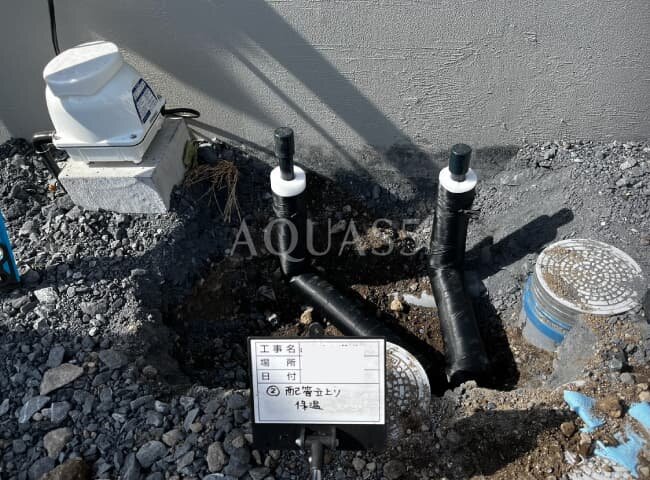

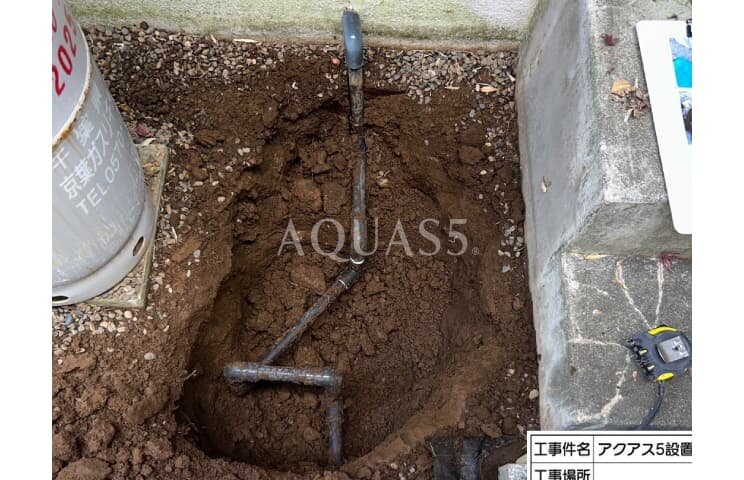

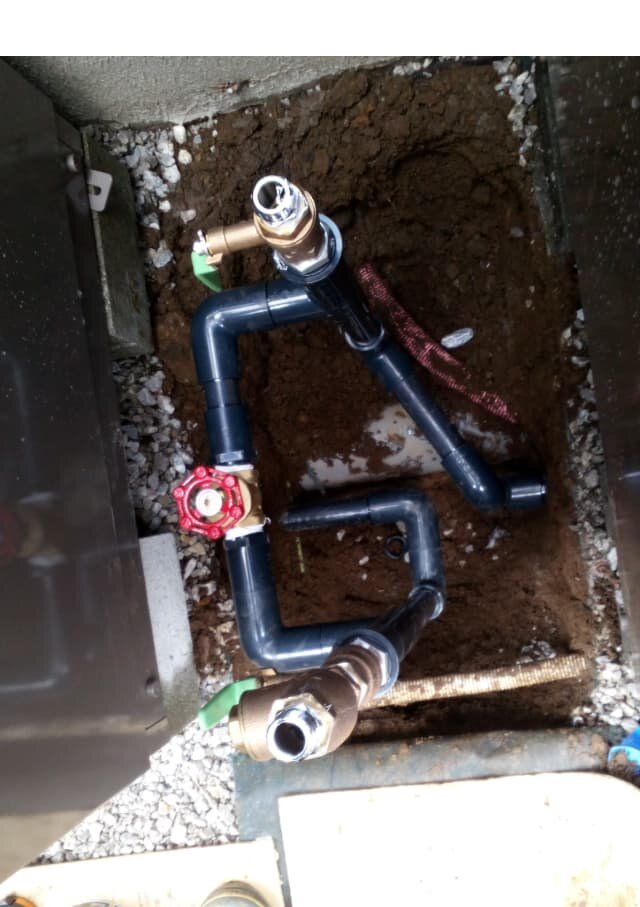

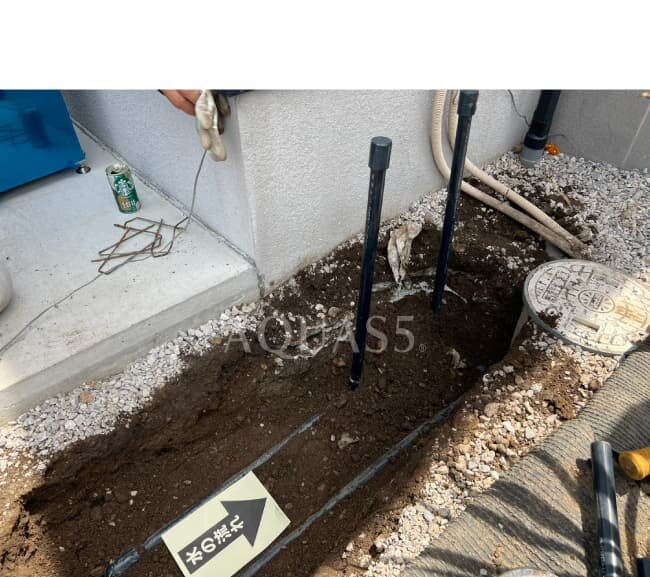

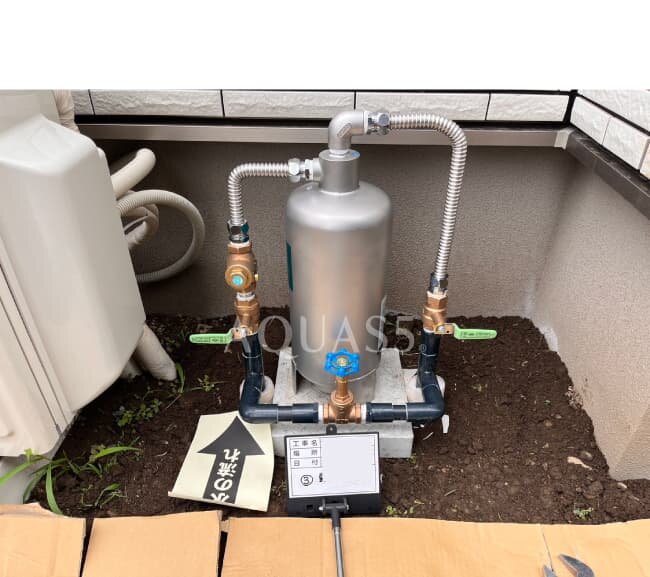

はがし終えたら掘削作業をはじめます。アクアス5を接続できるように、給水配管を立ち上げます。

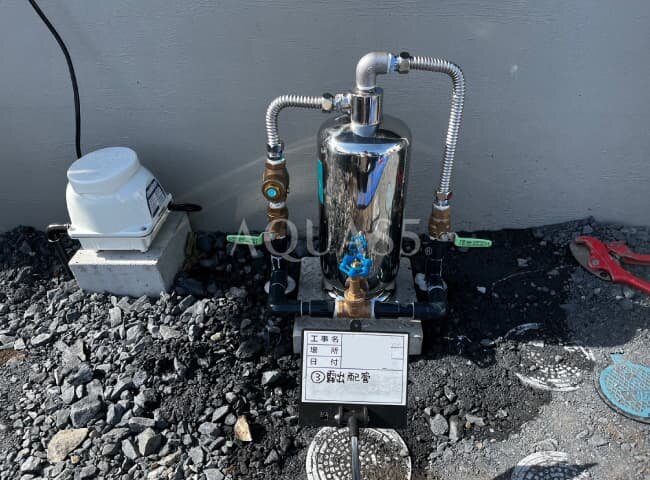

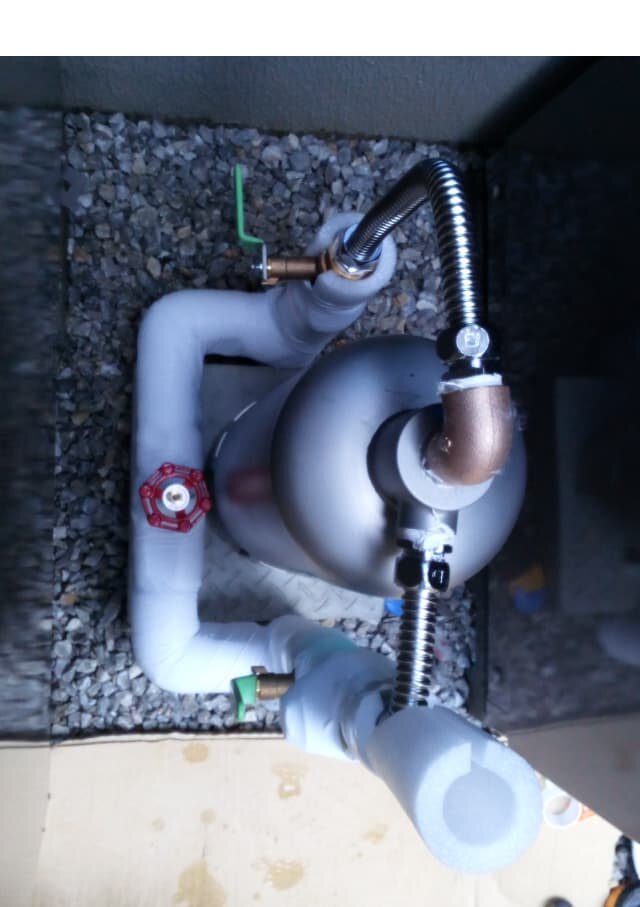

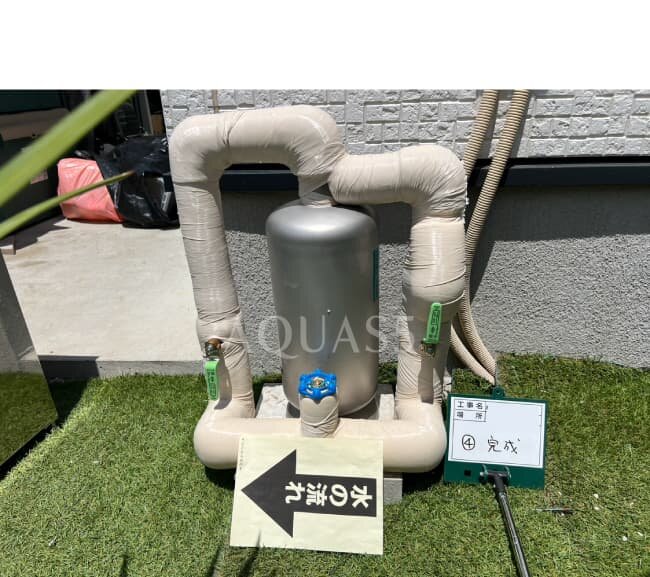

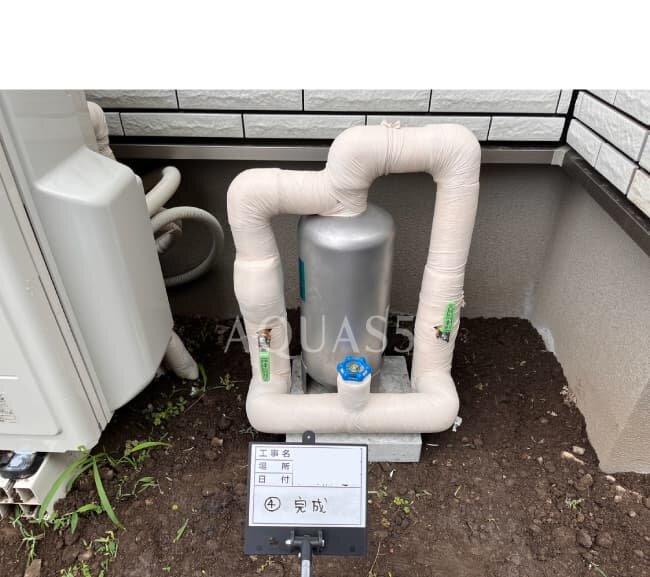

浄水と水道水を切り替えるためのバイパスバルブも設けました。掘削した土、砂利を戻し、アクアス5を接続します。配管部分には、保温材をしっかりと施しました。

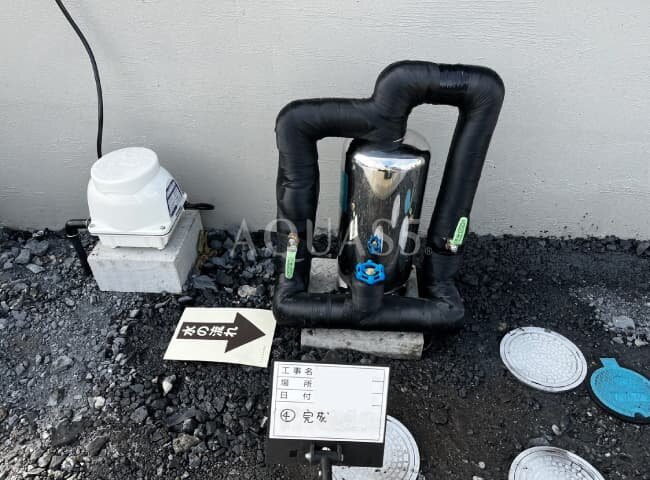

はがした人工芝は、見栄えや役割を損なわないよう戻すときも丁寧に作業いたしました。最後に戸建て用のステンレスカバーを設置したら工事は終了です。
Wさま、お忙しい中にもかかわらず、下見と設置工事にお時間をいただきありがとうございました。
数あるセントラル浄水器の中から、オール浄水システム・アクアス5を選んでくださり大変うれしく思います。
これからしっかりとサポートして参りますので、どうぞよろしくお願いいたします。
こんにちは。アクアス総研 工事部の安達です。
今回は、大阪府にお住まいのお客さま宅にて、アクアス5のセントラル浄水器を設置した事例をご紹介します。
・大阪府にお住まいのNさま
・戸建て住宅
・標準工事
まずはじめに、お家周りの状況を確認しました。水道メーター器は玄関の右側にありタイルで舗装されて、建物周りは土になっているるご様子です。また、大きな植栽があり、その植栽を抜かずに設置できるのかご不安とのことでした。そのため、まずはセントラル浄水器がどの位置に設置になるのかを確認するために、下見へ伺いました。
下見の結果、水道メーター器から建物に沿って右側に給水配管が埋設されていそうでした。
しかし、右側にはNさまがご不安に思われている大きな植栽もあります。
その植栽よりもさらに右側へ給水配管が通っていれば、セントラル浄水器を設置することができそうです。
給水配管図面がないため認定工事店の見立てにはなりますが、水回りの状況から、大きな植栽よりも右側へ給水配管が通っていると、想定できます。そのため、植栽を抜かずにセントラル浄水器の設置工事をすることができそうです。
下見が終了しましたので、セントラル浄水器の設置工事日をお打ち合わせいたしました。

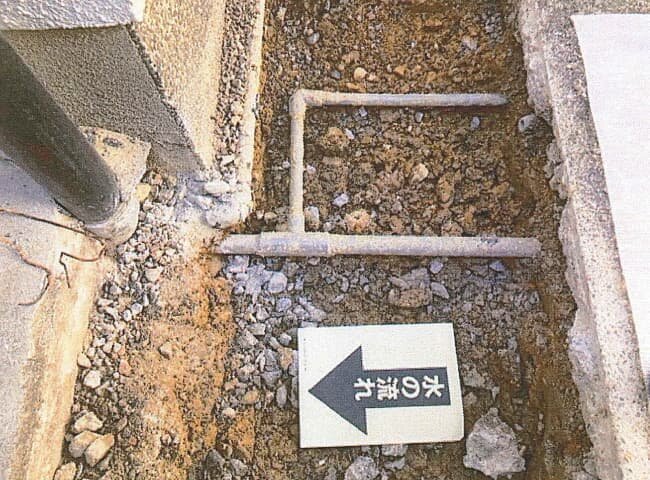

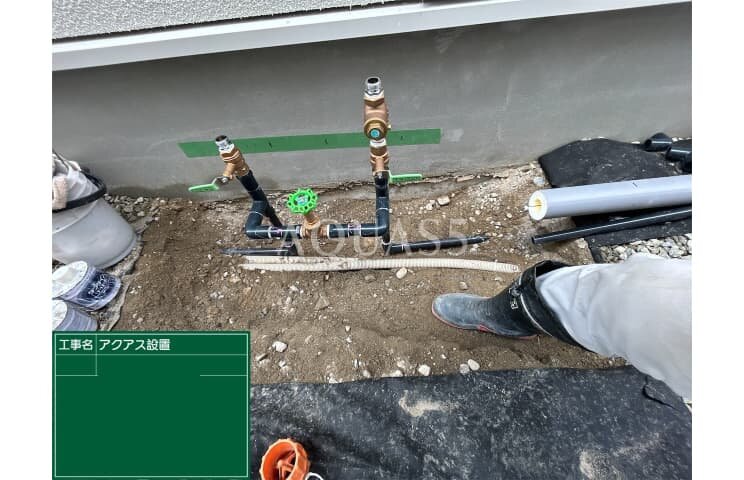

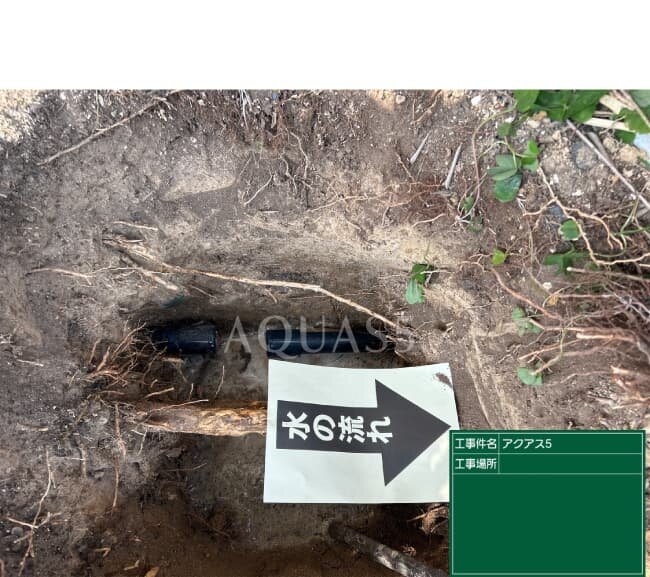

セントラル浄水器の設置工事当日です。 まずは、下見で確認した位置の掘削作業から始めます。掘り進めると、認定工事店の見立て通り給水配管が埋設されていました。
オール浄水になる確認もできましたので、工事を進めます。植栽の根がありましたので、傷つけないよう慎重に掘り進めます。 セントラル浄水器を接続できるように、給水配管を立ち上げます。

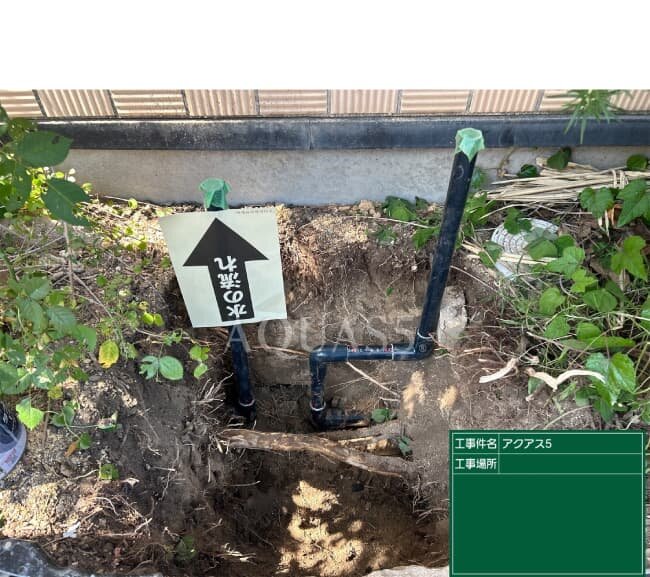

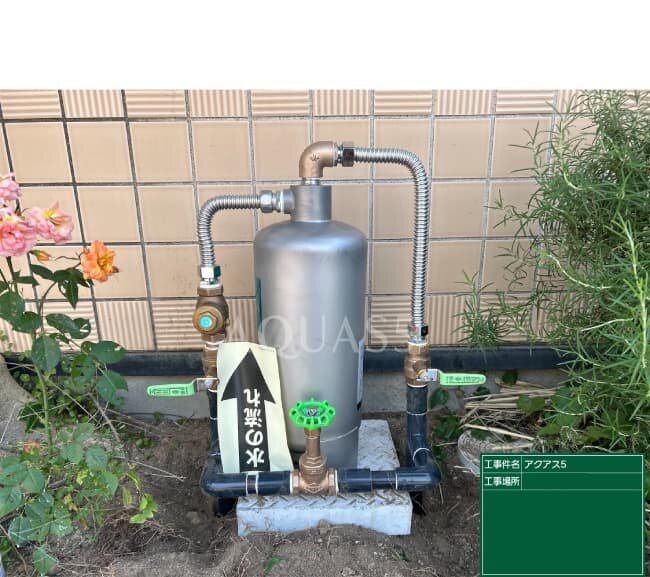

浄水と水道水を切り替えることができるように、バイパスバルブも設けます。配管準備が整いましたので、掘削した土をていねいに戻し、セントラル浄水器本体を接続します。

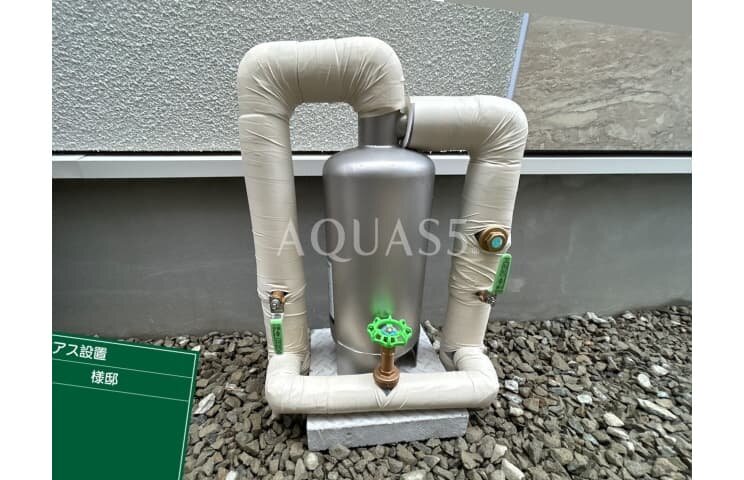

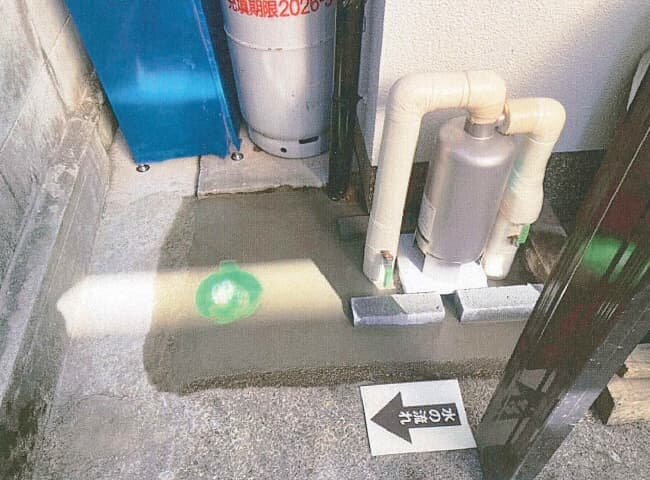

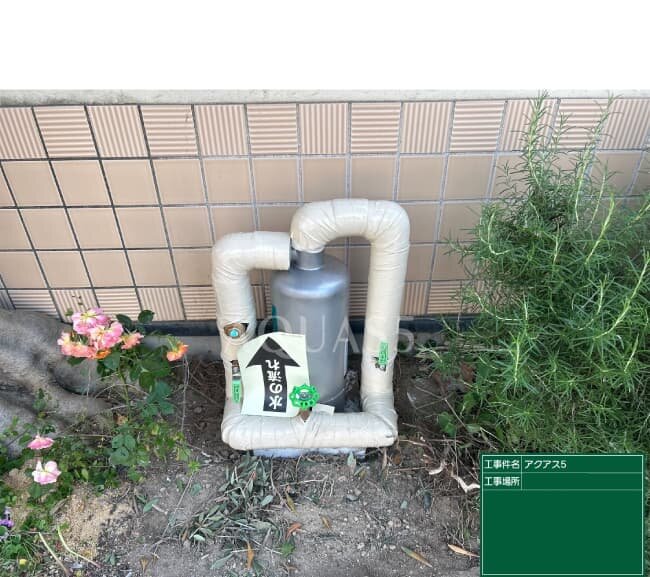

接続できましたら、配管部分に保温材を施したら工事は完了です。
Nさま、お忙しいなか下見と設置工事にお時間をいただきありがとうございました。
ご家族の皆さまや、大切に育てられている植栽にも、アクアス5の浄水をお楽しみいただけましたら大変うれしく思います。 今後ともどうぞよろしくお願いいたします。
こんにちは。アクアス総研 工事部の安達です。
今回は、東京都にお住まいのお客さま宅にて、アクアス5のセントラル浄水器を設置した事例をご紹介します。
・東京都にお住まいのAさま
・戸建て住宅
・標準工事
はじめに、お家周りの状況を確認しました。水道メーター器は建物の東側にあり、コンクリートで舗装されていて、建物周りは土・砂利部分もあるご様子です。そのため、まずはセントラル浄水器がどの位置に設置になるのか、追加工事が必要になるのかを確認するために、下見へ伺いました。
下見の結果、物置と物置の間の砂利部分に、セントラル浄水器がちょうどよく収まりそうなスペースがありました。他の場所になりますと、室外機などがありセントラル浄水器の設置スペースを確保することが難しそうです。Aさまに確認しましたところ、追加工事の必要もなく、通行の妨げにもならないので、この位置の設置でご了承いただきました。下見が終了しましたので、セントラル浄水器の設置工事日を決めました。

セントラル浄水器の設置工事当日です。 まずは、下見で確認した位置の掘削作業から始めます。掘り進めると、給水配管が埋設されていました。
宅内すべての蛇口が浄水経由となることを確認できましたので、工事を進めます。

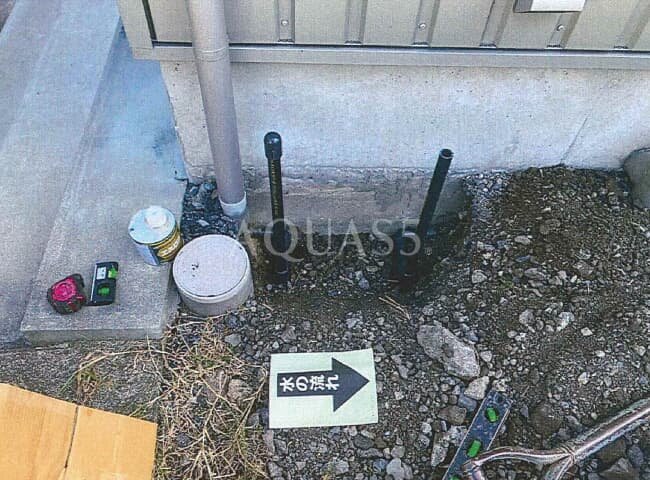

セントラル浄水器を接続できるように、給水配管を立ち上げます。その際に、浄水と水道水を切り替えるためのバイパスバルブも設けました。これで、セントラル浄水器を接続するための配管準備は整いました。
掘削した砂利を戻し、セントラル浄水器を接続します。
そして、配管部分へしっかりと保温材を施します。

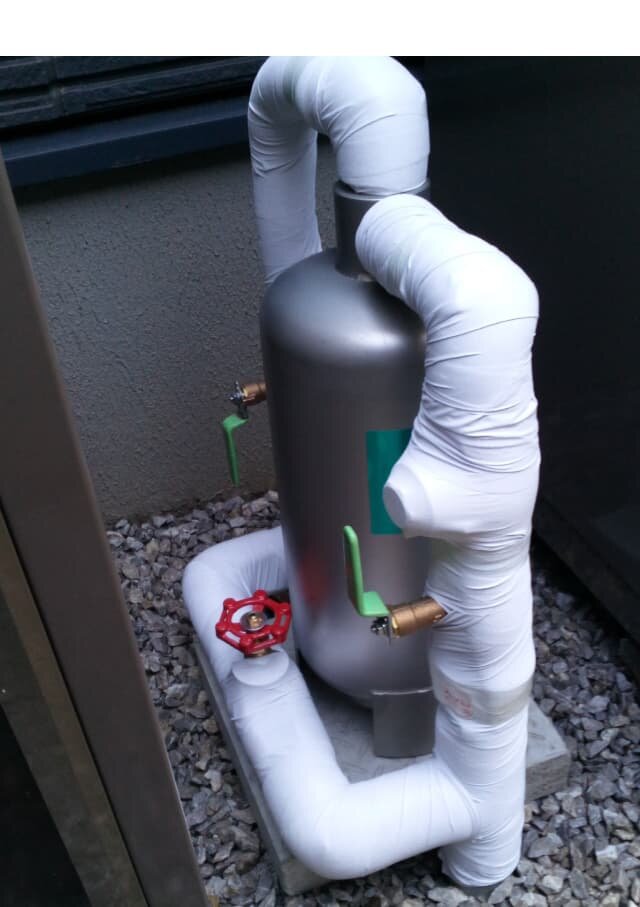

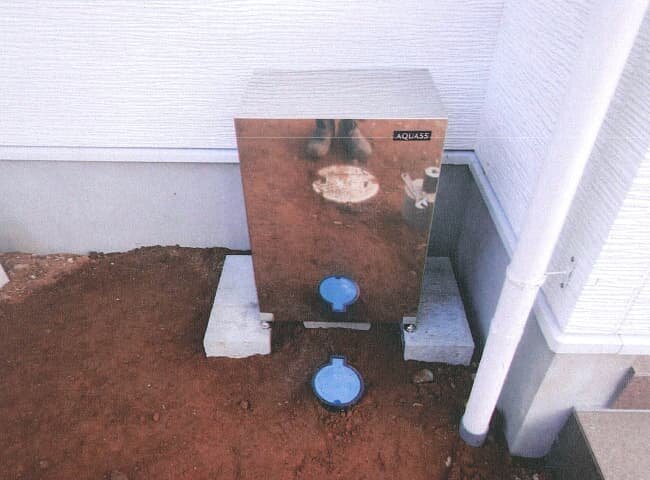

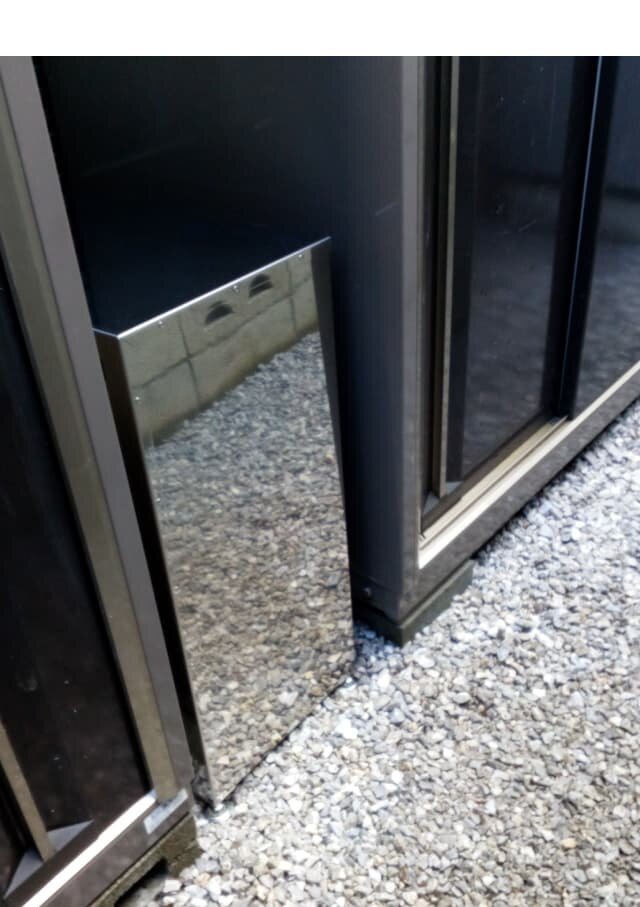

最後にステンレス製カバーを設置し、工事は終了です。
Aさま、お忙しい中、オール浄水システム・アクアス5のセントラル浄水器の下見と設置工事にお時間をいただきありがとうございました。
Aさまは導入前に、『撤去時(復旧)の費用』『定期メンテナンス』についてご不安を感じていました。
オール浄水システム・アクアス5なら、ご解約時の浄水器取外し・回収、および水道水への切替工事も無料で行います。ご不要になった際はお電話一本いただくだけで、アクアス総研が最後まですべて責任を持って対応いたしますので、ご安心ください。(コンクリートはつりや、オプションの配管工事をご希望の場合は有料となります)
また、年1回※、認定の水道工事店がご自宅を訪問し、ろ材交換などの定期メンテナンスを行います。お客様は特別なお手入れや交換作業をする必要がなく、"すべてお任せ"で、家中のお水を快適にお使いいただけます。 ※スタンダードプランの場合
導入前には、様々なご不安がありますよね。ご質問やご相談はお気軽にお問い合わせください。経験豊富なスタッフが丁寧に対応いたします。 今後ともどうぞよろしくお願いいたします。
ご質問やご相談はお気軽にどうぞ。
経験豊富なスタッフが丁寧に対応いたします。
